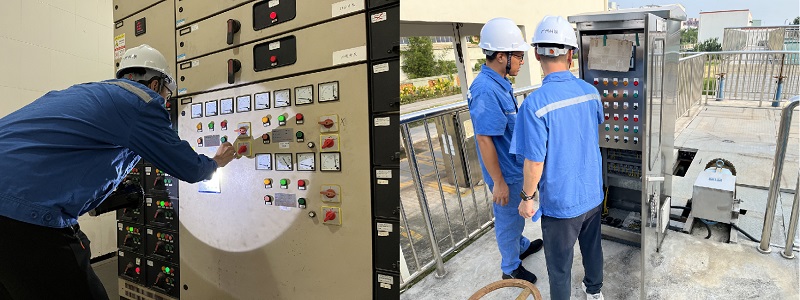

近日,隨著欖核凈水廠用電增容高壓公用側線路的連接通電,科滌公司代管運營的區通溝余泥分揀中心項目通電,進入調試運行階段。期間,科滌公司克服高難度作業和施工困難問題,在確保欖核凈水廠停電停產期間污水無外溢、復產后出水達標排放的基礎上,連續作業10小時順利完成區通溝余泥分揀中心項目通電,比原計劃提前2.5小時。
內外聯動、優化工藝,科學調配水量
為配合區通溝余泥分揀中心用電增容高壓公用側線路連接通電,欖核凈水廠所在的10KV供電線路須于7月29日8:30至20:00時停電,這將致使欖核凈水廠面臨10多個小時的停電停產。
為確保區通溝余泥分揀中心通電順利進行和欖核凈水廠有序生產,欖核凈水廠倒排工期,制定詳細的實施方案和應急方案,各運行班組成員提前進入戰斗狀態。一方面,在保證出水水質達標排放的前提下,通過24小時實時監控巡檢,優化處理工藝,及時掌握水質情況及泵房液位變化,實時手動調節提升泵運行頻率、閥門啟閉時間、潷水器運行周期,提升處理能力,降低進水泵房液位,為停電停產期間管網來水預留足夠的容納空間;另一方面,與管網運維單位、管網污水調度泵站緊密配合、內外聯動,提前告知停電停產信息,實時互通廠區停產復產情況、泵房液位變化情況、外管網來水等情況,科學調配水量,確保“外管網-調度泵站-欖核凈水廠”全過程來水壓力在可控范圍內,有效避免任何環節出現環境污染事故。
提前備電、實時監控,保障生產達標

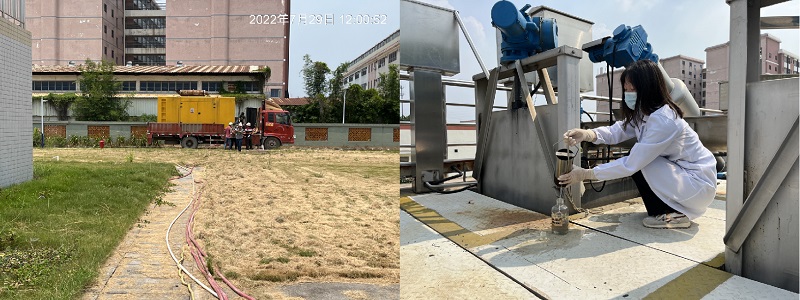

欖核凈水廠協調外部單位借調一臺滿足廠區主要設備運行的應急電源車,提前到達現場待命,確保在管網來水量驟增時或長時間無法恢復送電的情況下及時恢復部分生產。在停電超過四小時后,為盡最大限度處理來水,欖核凈水廠及時、果斷啟用應急電源車供電,將廠區主要生產設備恢復運行直到外電恢復送電,確保欖核鎮所納污水管網安全來水。
同時,安排專人實時監控泵房液位,加大巡查頻次,每2小時對進水進行1次人工采樣分析,確保遇到突發情況第一時間有效應對。在臨時恢復部分生產階段,重點對出水水質進行人工采樣監測和數據記錄,確保出水全部達標排放。

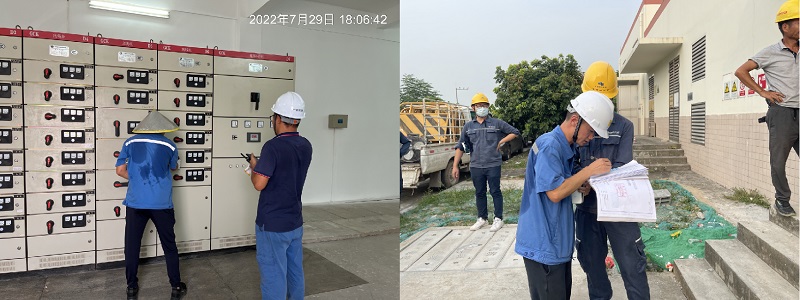

為在最短時間內保質保量完成本次任務,各崗位員工頂著烈日酷暑,穿梭在各個工序之間,重復著關停、檢查、啟動、再檢查設備的操作;在持續的高溫悶熱天氣下,被汗水反復浸透再曬干的深藍工作服上,覆滿了一片片醒目的“汗?jié)n云”。經過公司上下齊心協力、爭分奪秒的努力,7月29日17:30時,區通溝余泥分揀中心用電增容線路及設備連接宣告圓滿完成,比原計劃提前了2.5小時。
區通溝余泥分揀中心項目位于科滌公司欖核凈水廠內,由區水務局投資建設,旨在解決南沙區排水管網清淤及通溝淤泥處理處置過程中存在的清淤、運輸和處理處置過程缺乏監管、資源化利用率低以及實施過程中存在二次污染隱患等問題。在完成主體工程施工和設備安裝后,科滌公司于2022年3月1日正式接管區通溝余泥分揀中心及附屬堆場,并負責該項目用電增容事項的實施。
(科滌公司 李小波)
